第4回 人材を有効活用!生産性とエンゲージメントを両立するマネジメント
生産・ものづくり・品質

生産計画の役割と先行度に応じて、計画の粗さも変えていかなければならない。その内容は、品種、品目、品番と次第に詳細になっていく
計画の先行度とは、どこまで先を計画するかということである。計画は、利益計画、販売計画、生産計画と順次展開されていく。
先の将来を計画すればするほど当然その精度は落ち、計画は当たらなくなっていく。当たらないのにすべての計画(年度から日々計画まで)を詳細な品番レベルで立ててもまったく意味がない。
生産計画は、材料や部品の調達手配と、生産平準化を図るための生産能力(人、設備)の準備が間に合うことが前提となる。したがって、計画の先行度はこれらの調達・準備期間分をカバーできる期間ということになる。
ここでとくに気をつけないといけないといけないのは、集積回路(IC)や特殊原料など、長納期品や取得が難しいモノである。これらを先行度が必要なモノの情報として出していくとことになるが、情報の精度にかかわるため、部材の共通度が重要になる。
この先行度は通常、見込み生産型企業ではおよそ3カ月で、指示・内示・内内示を利用した月次の情報を、毎月ローリングで作成する。

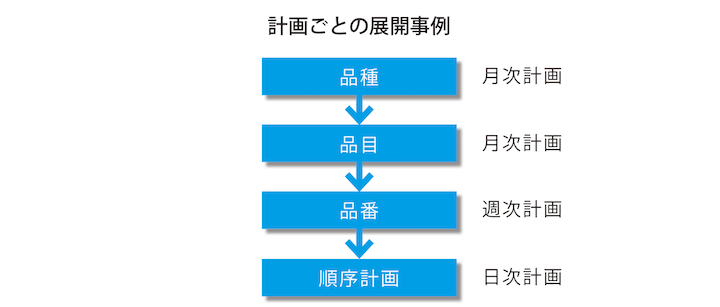

計画先行度は企業により異なるが、月次計画の計画粗さは、品種、品目レベルで立てることが多い。週次計画や日々計画は、お客さまの注文に合せて最終品番(製品仕様)単位で立てることが多い。品種、品目レベルで予測し、最終仕様の売れ筋構成割合で補正をかける工夫が必要になっている。
月次計画は、毎月第3週末ごろに品種、品目区分単位に向こう3カ月の週別生産計画(平準化生産枠設定)を立て、原材料、長納期部品の内示・発注を行うと共に、生産能力(人の採用、稼働時間の延長など)の準備を指示する。
週次計画は、毎週水曜日ごろに品番単位に向こう3週間の日別生産計画(日別平準化生産枠、受注割付)を立てる。
日々計画は、毎日15時ごろまでに客先受注仕様単位に組立3日前の組立順序計画(客先号機別、仕様別)を立てて、最終加工・組立指示、部品納入・配膳指示、配送指示を行う。
![]()
SX&パブリック事業本部
シニア・コンサルタント
生産、物流機能領域を中心に、サプライチェーンマネジメントの視点から、在庫適正化、生産管理システム導入、コストダウン等のコンサルティングを行う。また、製造業の人材育成にも積極的に取り組んでおり、自律的継続的改善ができる職場づくりなど、サステナブルなものづくりの在り方についての研究・実践を行っている。
共著に『物流改善ケーススタディ65——コストダウン、作業効率を徹底追求——』『続・物流改善ケーススタディ65——コストダウン、作業効率を徹底追求——』(いずれも日刊工業新聞社)、『図解 ビジネス実務辞典 生産管理』(JMAM)、『生産管理のべからず89』(JMAC)
![]()
シンクロノス・イノベーションユニット
シニア・コンサルタント
生産管理およびSCMに関するコンサルティングを実施。クライアントの事業の特性を把握した上で、その会社に合ったサプライチェーンの目指す姿を描き、課題解決をしていく支援を行う。工場全体をリニューアルする新工場建設のプロジェクトや、農業分野領域でも活躍。
![]()
dXコンサルティング事業本部
チーフ・コンサルタント
SCM改革、在庫適正化のテーマを得意としている。生産・物流現場における改善等、現場に根付いた活動を推進し、会社の収益改善と人材育成を両輪で進めて成果を出すことも注力してきた。生産管理システム構築時の課題整理から業務改革シナリオ策定、導入効果の高いシステム運用へ向けた支援も行っている。
自立・自走できる組織へ
信頼と実績のJMACが、貴社の現状と課題をヒアリングし、解決策をご提案します。
